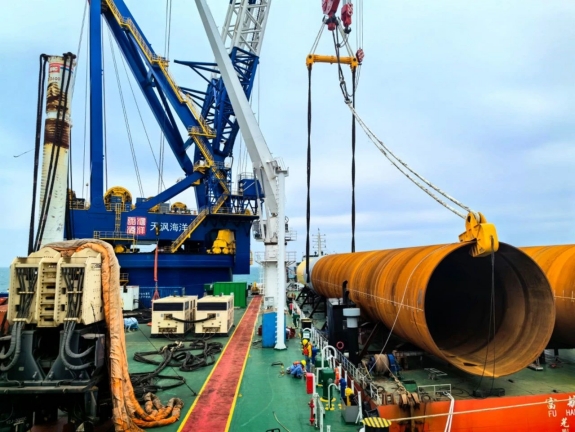

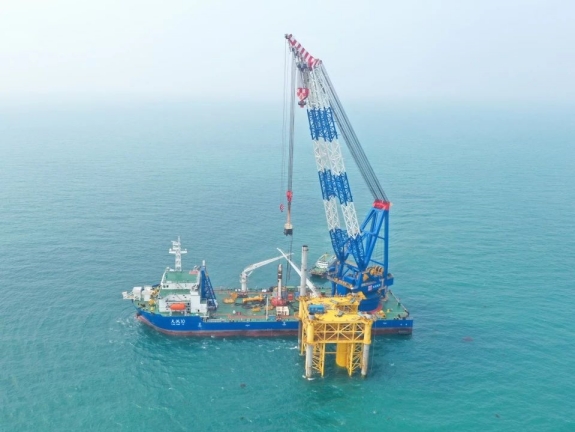

“此次施工的鋼管樁為非嵌巖單樁鋼管樁結構,樁長94.9米,樁重1681噸,樁頂直徑為7.5米。我們根據單樁基礎結構及船舶性能,在施工前結合地質條件、區域海況、沉樁可打性分析等情況,制定了針對性的施工安全措施和防溜樁措施,保證了沉樁的安全性及精度。”該項目負責人王小龍介紹道。
該項目團隊還從技術層面尋找解決施工難題的實招新招,多次組織召開內外部專家評審,對沉樁施工工藝以及精度控制展開針對性研究,對不同施工船舶分別提出“單船單鉤三點吊”“單船雙鉤吊”“雙船抬吊”等方法,確保了鋼管樁沉樁的效率與質量。
“沉樁施工過程中,我們輪班作業,‘人休機不休’,做到了船機設備資源利用率最大化。同時,利用GPS精準定位全程監控,克服了強對流天氣、連續暴雨、11級陣風、堅硬夾層等困難,經過3727錘,最終在今天凌晨3點35分完成了主體工程首樁施工。”項目現場施工負責人說道。
據悉,為搶抓沉樁施工節點,該項目部成立保供小組,安排專人駐廠,嚴格把控施工生產進度和質量,通過精細化管理,僅用35天就完成了鋼管樁的制作和驗收,為首根鋼管樁沉樁施工的順利進行奠定了基礎。
