該項目涵蓋6根鋼管樁的制作、發運工作。此次發運的2-1號、2-12號鋼管樁長約115米,直徑7.5米到9.5米,重達2220噸,屬于超大直徑鋼管樁,是目前三航局承制的最長、最重海上風電鋼管樁。
此次鋼管樁的制作發運由三航局南通海洋公司承擔,歷時40天制作完成。超長體積、超寬壁厚對筒體制造精度、涂裝質量、出運方式要求極高。 從攻克一道道技術難關,到最終順利出運,南通海洋公司項目生產團隊克服了重重困難險阻,圍繞資源布局、技術創新、質量提升、高效出運 等方面進行超前策劃、有序推進,圓滿完成“定海神針”履約任務。
周密部署,優化工藝
項目自開工以來,面對多項任務同時開工、集中發貨,周期緊、任務重等難題,項目生產團隊根據產品特點進行產能分析,對現有車間、堆場、總拼線進行資源協調,調整不同產品生產進度、最大限度釋放產能。
針對樁體結構環縫多、焊接量大等難點,團隊結合現有設備實際情況,與設計院反復溝通變更圖紙設計,在原設計樁身結構基礎上,使用3到3.5米超寬鋼板替代2到2.5米窄板規進行筒體制作,大幅降低了原材料、人工和動能源成本,減少了環縫焊接、筒節組對工作量,達到化繁為簡、降本增效的目的。
巧施技改,解決難題

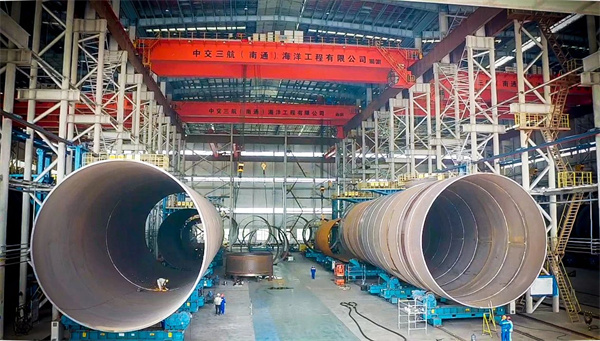

有別于傳統海上風電鋼管樁制作要求,此次承制的鋼管樁整樁呈錐筒型結構,樁錐段筒節寬度僅2米,最大卷板厚度達105毫米,變徑高差達2.3米,焊接難度大、組對安全風險高。受廠地資源限制,現有滾輪架無法滿足鋼管樁承載能力。如何實現筒節快速組對、精準焊接、高效合攏,考驗著項目團隊的智慧。
項目團隊經過細致研究,決定在焊接過程中采用“先拼后坡” 工藝,避免“先坡后拼”帶來的周向累計誤差;分段筒節采用“從小頭往大頭” 組對工藝,并制作大量特制工裝輔助組對,嚴格控制變徑筒節及整樁組對錯邊量3毫米 以內,保證合攏的效率和錐筒精度;合攏采用1500噸主動滾輪架雙機聯動方案,成功解決單個主動滾輪架承載不足問題。
科技賦能,質效提升

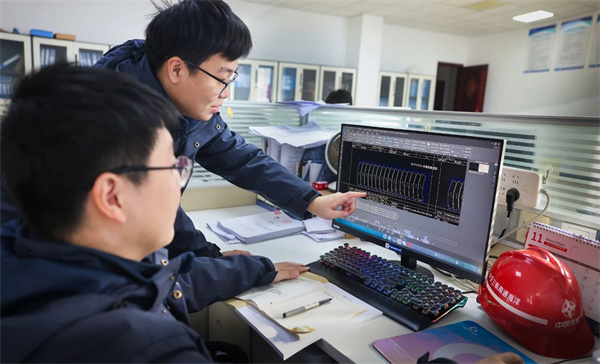

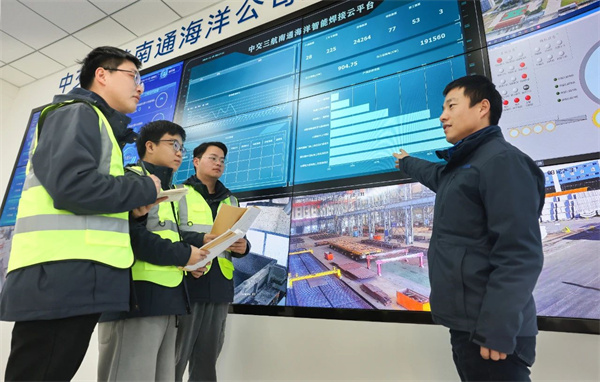

控制焊縫精度是確保焊接質量和成品率的關鍵。項目團隊依托公司自主研發的智能焊接云平臺,實時監測分析焊接溫度、電流、電壓數據,隨時掌握生產動態,進一步提高焊接精細化水平。經過檢測,焊縫一次性合格率99.7%,業主抽檢合格率100%,達同行業先進水平, 產品質量得到監造和業主的高度認可。
此外,智能焊接云平臺與埋弧焊機、天然氣計量表實行聯動,對全產線埋弧焊接生產情況進行實時統計、匯總分析,精確計算焊絲、天然氣消耗情況,便于及時發現問題、優化調整運行參數,實現將本增效。
齊心協力,高效發運

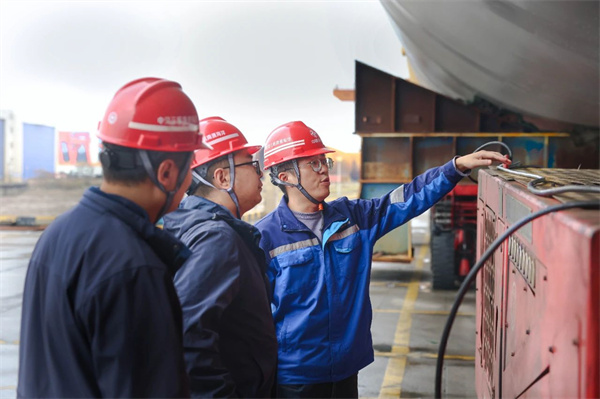

發運前,項目團隊成立出運工作組,制定專項出運方案,采用88軸線模塊車進行發運,滿足單樁承載需求,并利用鋼板余料自制發運工裝墊高塊,確保運輸過程中樁體與工裝受力均勻、緊密貼合,提高運輸穩定性。

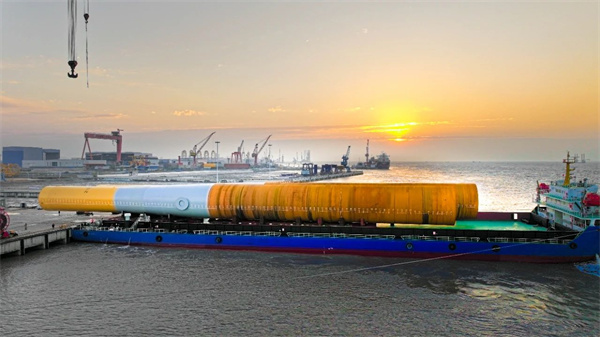

項目團隊還設置了模塊車專用通道,采用滾裝上船的方式,在裝船過程中實時監測潮水狀況、水面距離碼頭前沿高差,及時抬升模塊車高度,僅用2個小時便完成了單樁上船和模塊車撤出工作,流暢、高效的作業過程獲得到業主單位的一致好評。
