國華HG14海上光伏項目共1065塊光伏平臺,光伏平臺為鋼桁架結構,尺寸為35×60m,下設支腿與鋼管樁基礎連接固定。鋼平臺高度13m,成15°傾斜角度。鋼平臺分別由河北、天津兩地海運至項目現場,運輸距離為130-145海里,平均3天/船/航次。鋼平臺運輸具有尺寸大、運輸距離遠,航行時間長的特點。如采用單片運輸,船舶數量初步計算需30艘,效率低,施工成本大。

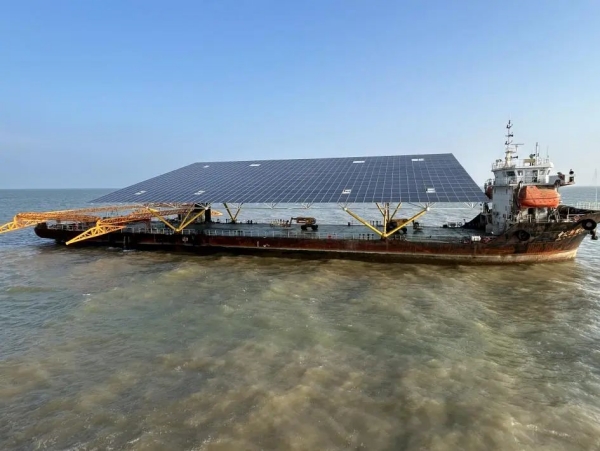

▲單片運輸施工
改進措施
項目部管理團隊綜合考慮光伏平臺單片運輸?shù)牟蛔?,為提高運輸效率,提出在運輸光伏平臺時考慮疊放運輸,即在運輸船上設置疊放支架,將不帶支腿的光伏桁架疊放在支架上,施工時逐層安裝疊放工裝及光伏桁架。將光伏桁架采用4-6層疊放運輸至濰坊港碼頭,在濰坊港碼頭進行平臺支腿安裝作業,支腿安裝完成后將單片鋼平臺運輸至海上進行安裝。

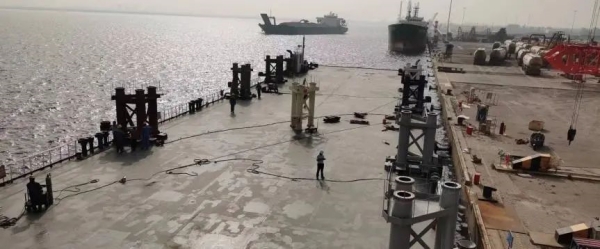

▲疊放運輸工裝安裝圖(第一層)
項目管理團隊綜合考慮平臺尺寸、海事要求和船舶吃水深度限制,了解到符合光伏平臺運輸性能的船機資源十分稀缺。為解決這一難題,充分利用現有船舶資源,制做疊放工裝,在施工海域附近租賃濰坊港碼頭作為導駁點,在碼頭進行支腿安裝后運往施工海域。大幅度節省了中間運輸船舶數量,解決了船舶資源稀少的難題。
改進效果
項目部管理團隊通過光伏平臺單層運輸改進為疊放運輸,大大節省了船舶運輸航次及數量,濰坊港至施工海域距離約18海里,運輸時長僅需3.5小時,大幅度提高了鋼平臺海上運輸效率,同時節約了項目成本。

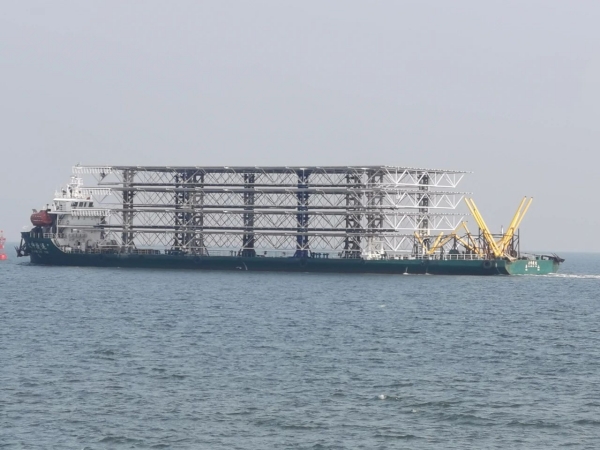

▲疊放運輸
